目录
项目的管理材料最为常见的构造是:进度,风险,资源,沟通共同讲。
**讲得全,但缺一个东西:这几块之间是互相牵扯的。**
**而这个"牵扯",才是项目管理真正的难点。**
**它有个经典的说法:范围、时间、成本,三者只能同时锁定两个。**
**想要更多功能(范围大)、又要在某天上线(时间固定)、还想不加人(成本不变)——这三件事不可能同时成立。**
**项目管理材料如果不讲这个约束,就变成了一份"各块进度汇总",而不是"管理判断"。**
此篇讲述如何在材料中阐释这一约束。

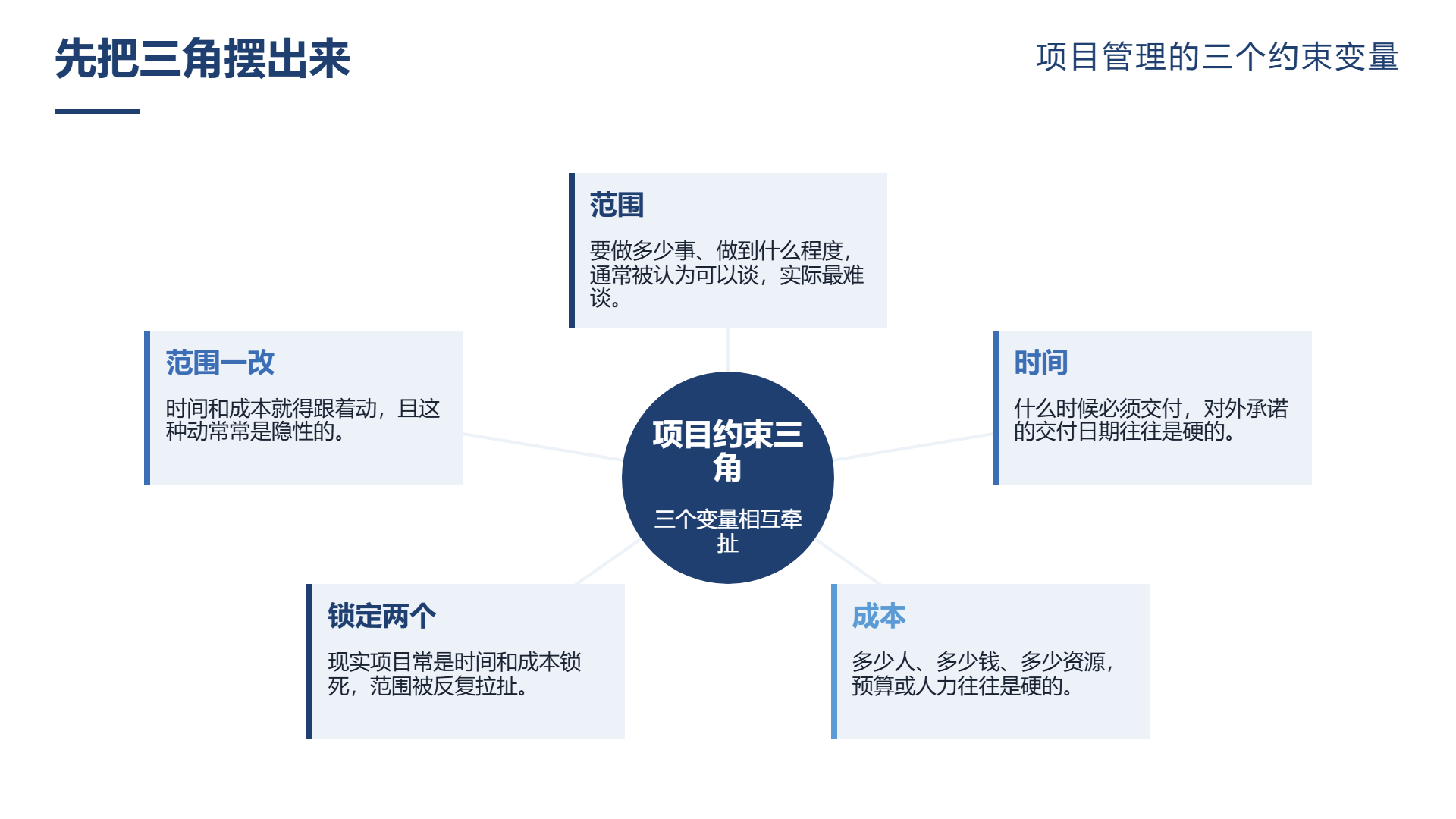

一、先把三角摆出来
**任何项目,都受三个变量约束:**
范围:需要去做多少事情,要达到什么样的程度。
时间:什么时候需要进行交付。
成本包含多少人,多少钱以及多少资源情况。
**三个变量里,通常有两个是"硬"的:**

**对外承诺的交付日期,往往是硬的。**
**预算或人力,往往是硬的。**
**而范围,通常被认为"可以谈"——实际上最难谈。**
**所以现实里的项目,往往是"时间和成本锁死,范围被反复拉扯"。**
**而范围一改,时间和成本就得跟着动——只是这个"动"常常是隐性的:加班、压缩测试、牺牲质量。**
**材料里讲清这一点,读者才知道"为什么改了需求会影响交付"。**

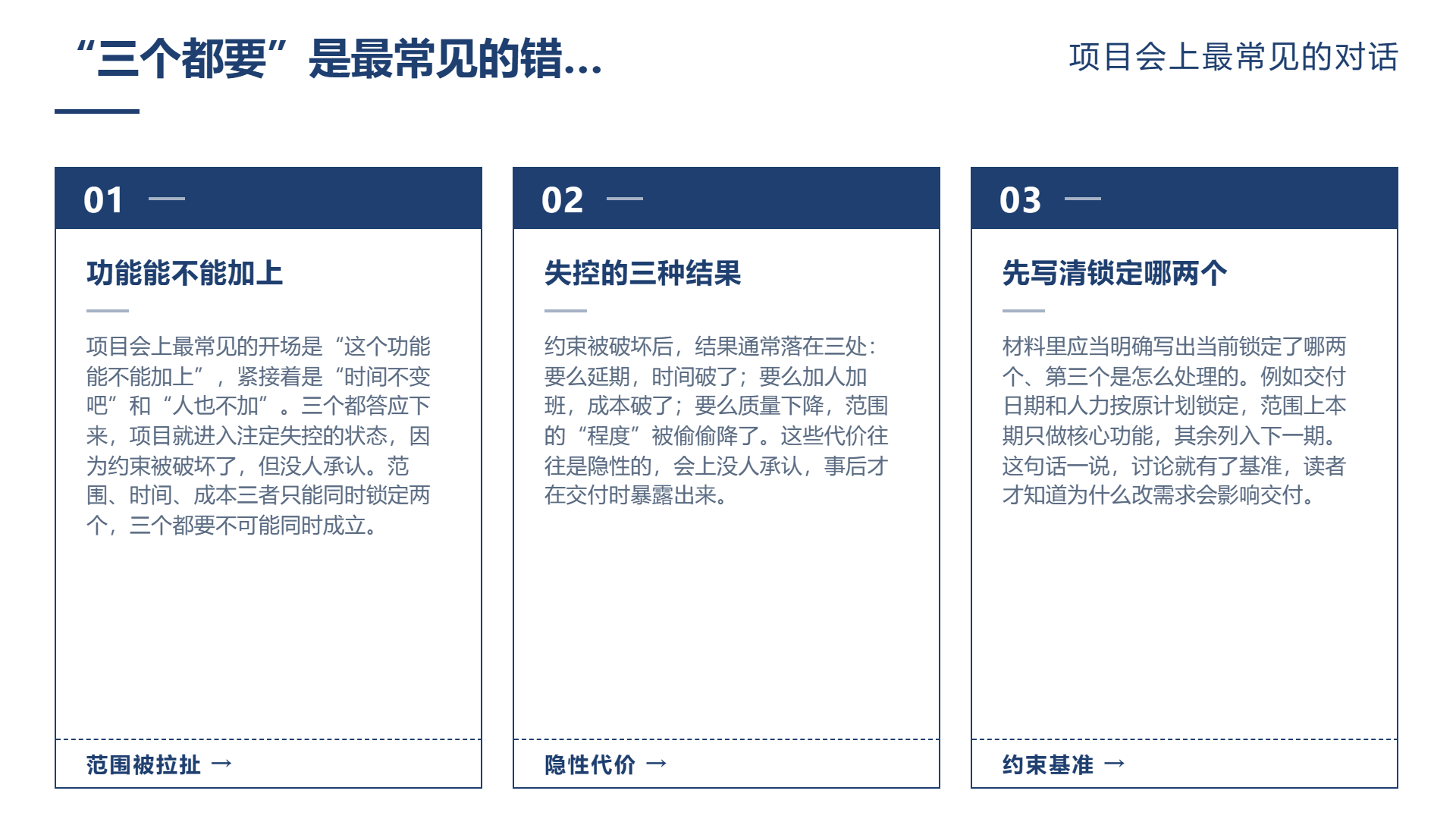

二、"三个都要"是最常见的错误承诺
**这一条值得单独说。**
**项目会上最常出现的对话是:**
**"这个功能能不能加上?"**
**"时间不变吧?"**
**"人也不加。"**
**三个都答应下来,项目就进入了一个注定失控的状态——** **因为约束被破坏了,但没人承认。**
**结果就是:**

**要么延期(时间破了);**
**要么加人加班(成本破了);**
**要么质量下降(范围的"程度"被偷偷降了)。**
**材料里应当明确写出:**
**当前锁定了哪两个,第三个是怎么处理的。**
**比如:"交付日期和人力按原计划锁定;范围上,本期只做核心功能,其余列入下一期。"**
**这句话一说,讨论就有了基准。**

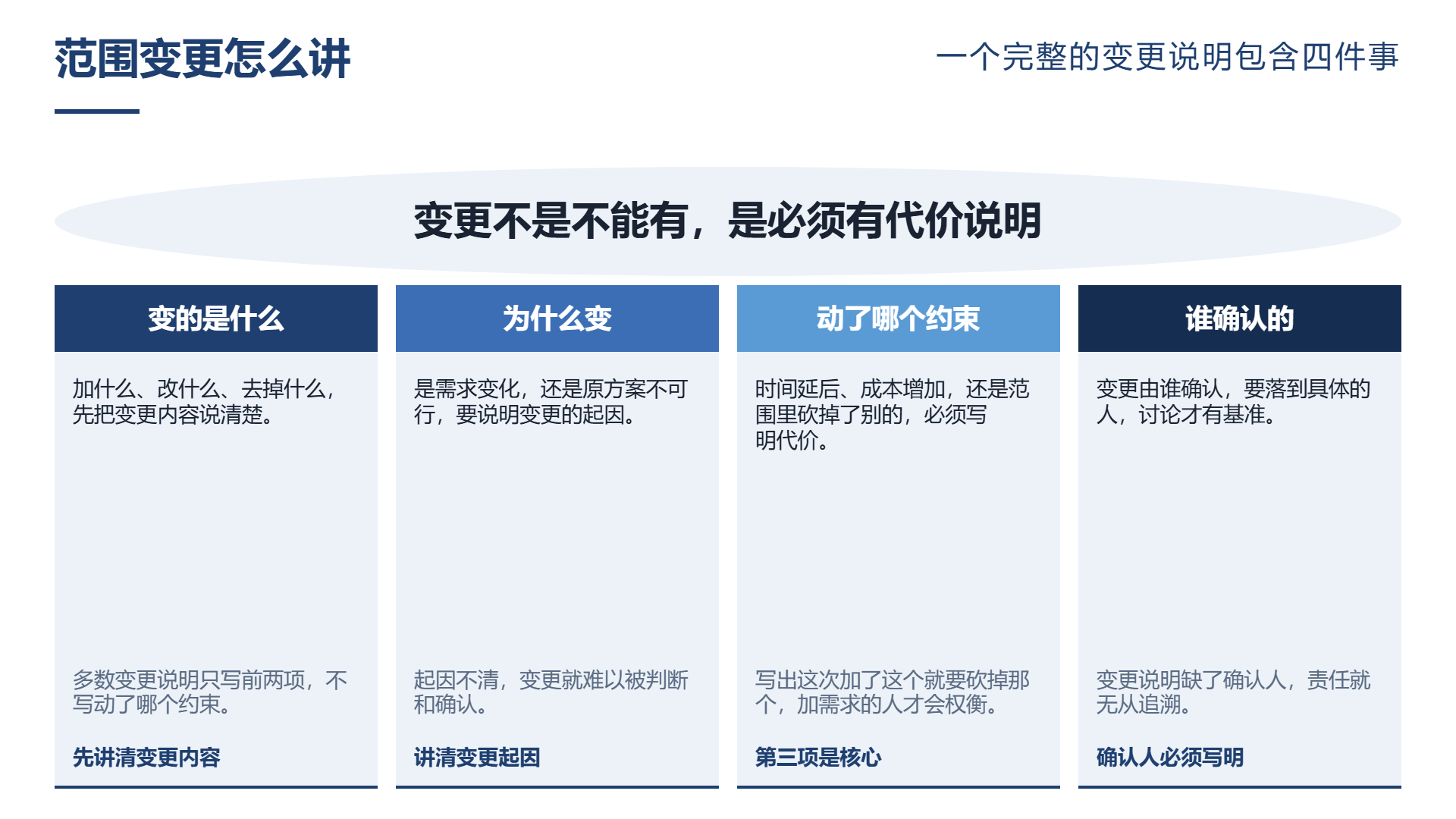

三、范围变更怎么讲
**变更不是不能有,是必须有代价说明。**
**一个完整的变更说明,包含四件事:**
其一,变化的是什么东西。添加什么改变什么,去除什么。
二,为何变。到底是需求发生变化,还是原来的方案是不可行的。
三,动了那个约束。时间延后成本增加,还是范围内砍掉了其他的。

**四,谁确认的。**
**第三项是核心。**
**多数变更说明只写前两项,不写第三项——** **于是变更看起来"没有代价",大家就一直加。**
**而写出"这次加了这个,就要砍掉那个"之后,加需求的人会开始权衡。**
**这才是变更管理的意义。**
四、资源冲突怎么表达

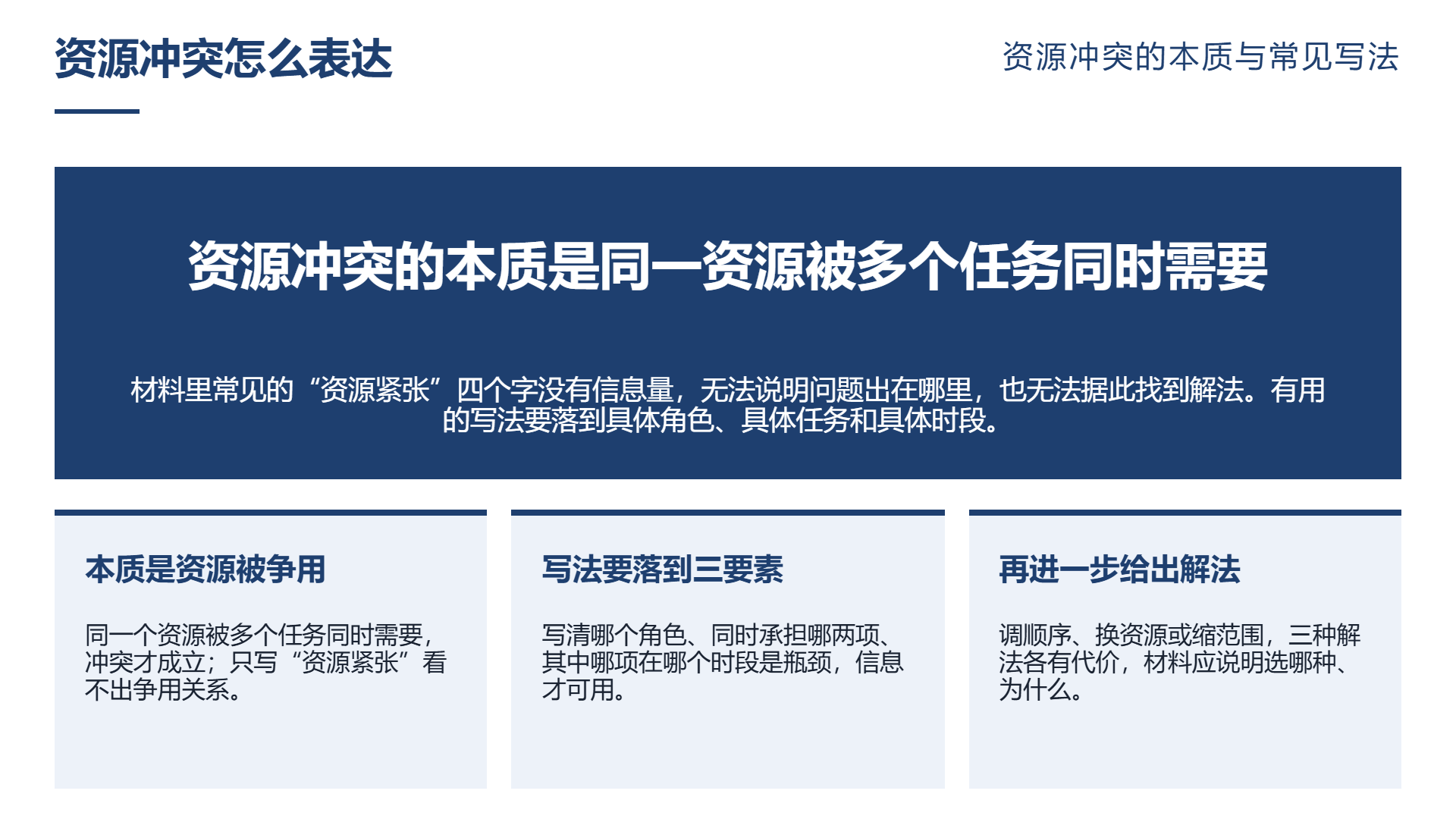

**资源冲突的本质是:同一个资源,被多个任务同时需要。**
**材料里常见的写法是"资源紧张"。**
**这四个字没有信息量。**
**更有用的写法:**
**"某个角色只有一人,同时承担 A 和 B 两项,其中 A 在某个时段是瓶颈。"**
**具体到"哪个角色、哪两项、哪个时段"。**

**再进一步:给出解法。**
**解法通常三种:**
首先做A然后做B。
二是换资源。找其他人来分担或者外部给予支持。
第三点,缩小范围。B本期仅进行一部分操作。
**三种解法各有代价,材料里应当说明选哪种、为什么。**

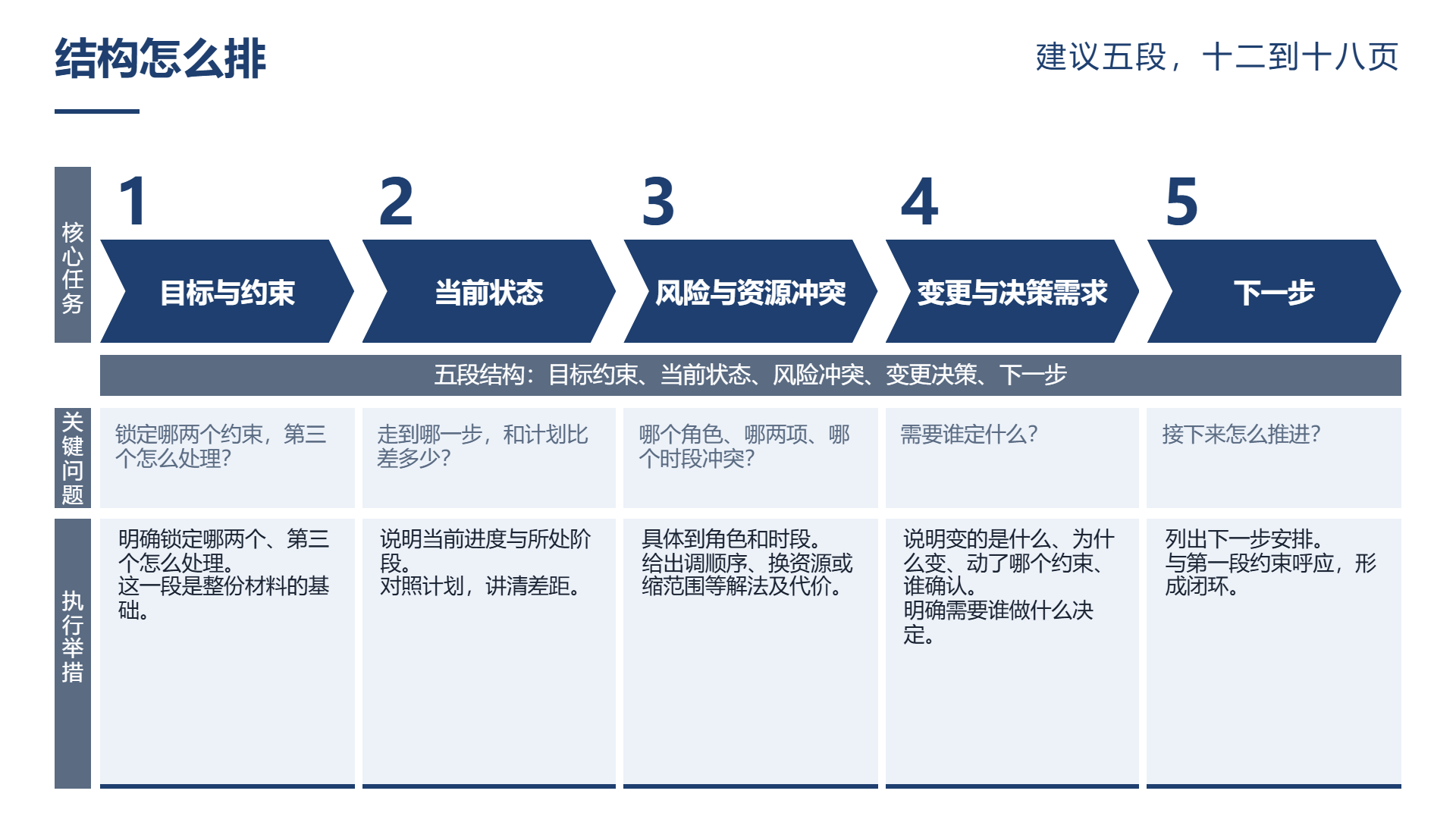

五、结构怎么排
**建议五段,十二到十八页:**
**第一段(一到两页):项目目标与约束。** **明确锁定哪两个、第三个怎么处理。** **这一段是整份材料的基础。**
第二段为两到三页,呈现当下状态。走到哪一个步骤和计划的差别是多少。
第三段包含三到四页的风险以及资源冲突情况。具体涉及角色与时段。

第四段包含三到四页的变更以及决策方面的需求。需要由谁来确定。
**第五段(一到两页):下一步。**
**注意第一段和第四段。**
**第一段讲约束,第四段讲"需要你做什么决定"——** **这两段决定了材料是不是"管理材料",而不只是"汇报材料"。**

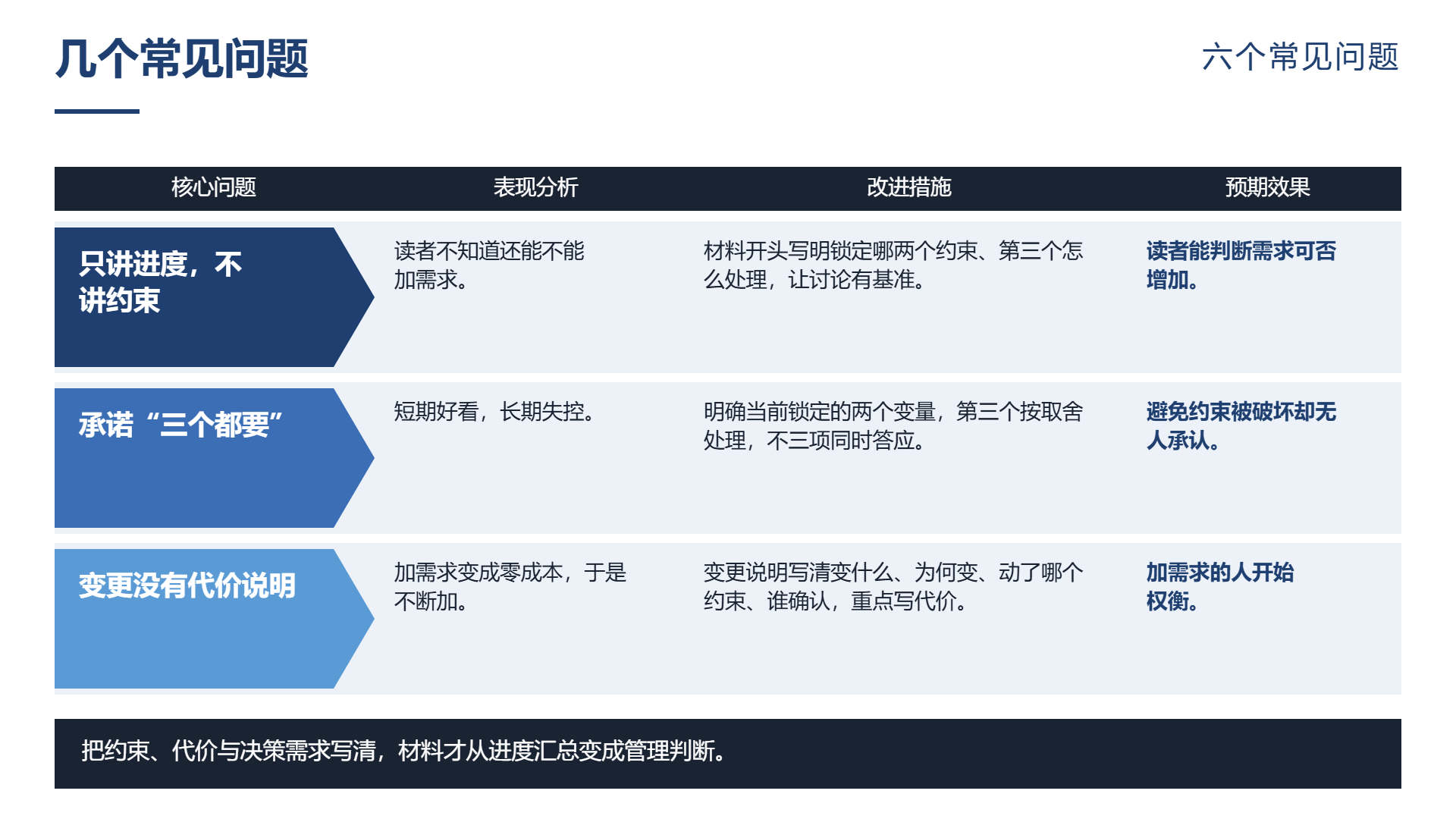

六、几个常见问题
**问题一:只讲进度,不讲约束。**
**读者不知道"还能不能加需求"。**
**问题二:承诺"三个都要"。**
**短期好看,长期失控。**
**问题三:变更没有代价说明。**
**加需求变成零成本,于是不断加。**

**问题四:资源冲突写成"资源紧张"。**
**没有信息量,也无法解决。**
**问题五:风险没有归属。**
**"存在延期风险"——** 谁负责应对?
**问题六:没有决策需求。**
**材料看完,读者不知道该做什么。**
七、材料怎么落地

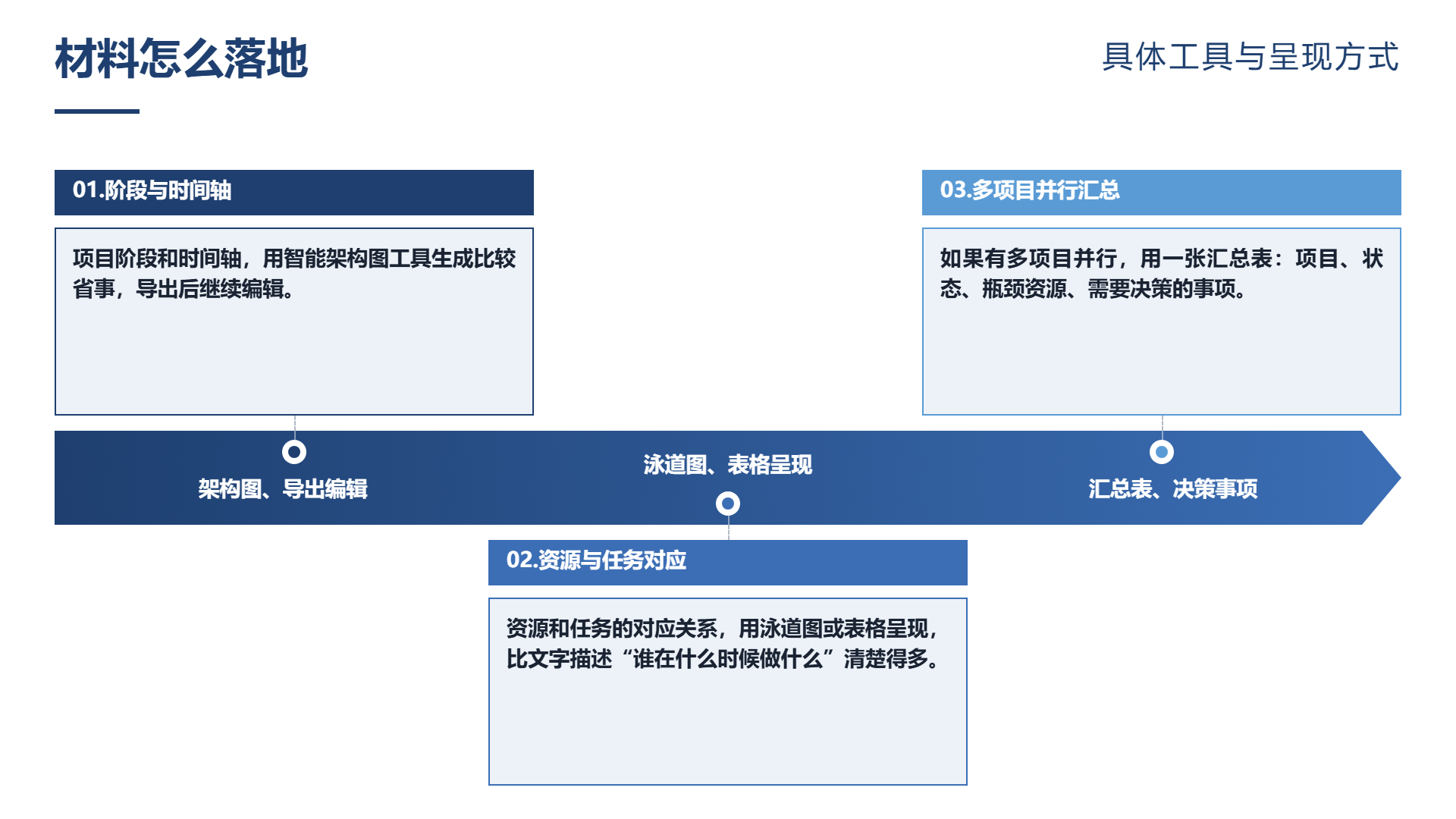

**这类材料,表和图比文字有效。**
二狗 PPT具有输入内容,生成大纲以及生成PPT这三个步骤:将内容交付给现成文档,可直接上传文字或者只给主题,随后生成一份卡片型结构化的大纲,可进行检查,增删,拖拽以及改写操作,确认之后按照页匹配的版式进行生成,其输出具有可编辑,可导出的特性。
项目阶段以及时间轴,借助智能架构的图工具进行生成是比较省事的,导出之后继续进行编辑。

**资源和任务的对应关系,用泳道图或表格呈现**——**比文字描述"谁在什么时候做什么"清楚得多。**
若存在多项目同时开展的情况,可以使用一份汇总表,包含项目,状态,瓶颈资源以及需要进行决策的事宜。
它内部的模板按照方向划分成若干个系列,包含封面,目录,章节过渡,内容页这类页面的类型;模板系列具体的名称以及数量会跟着产品迭代来进行调整,在使用之前以官网那个模板库的页面为准。

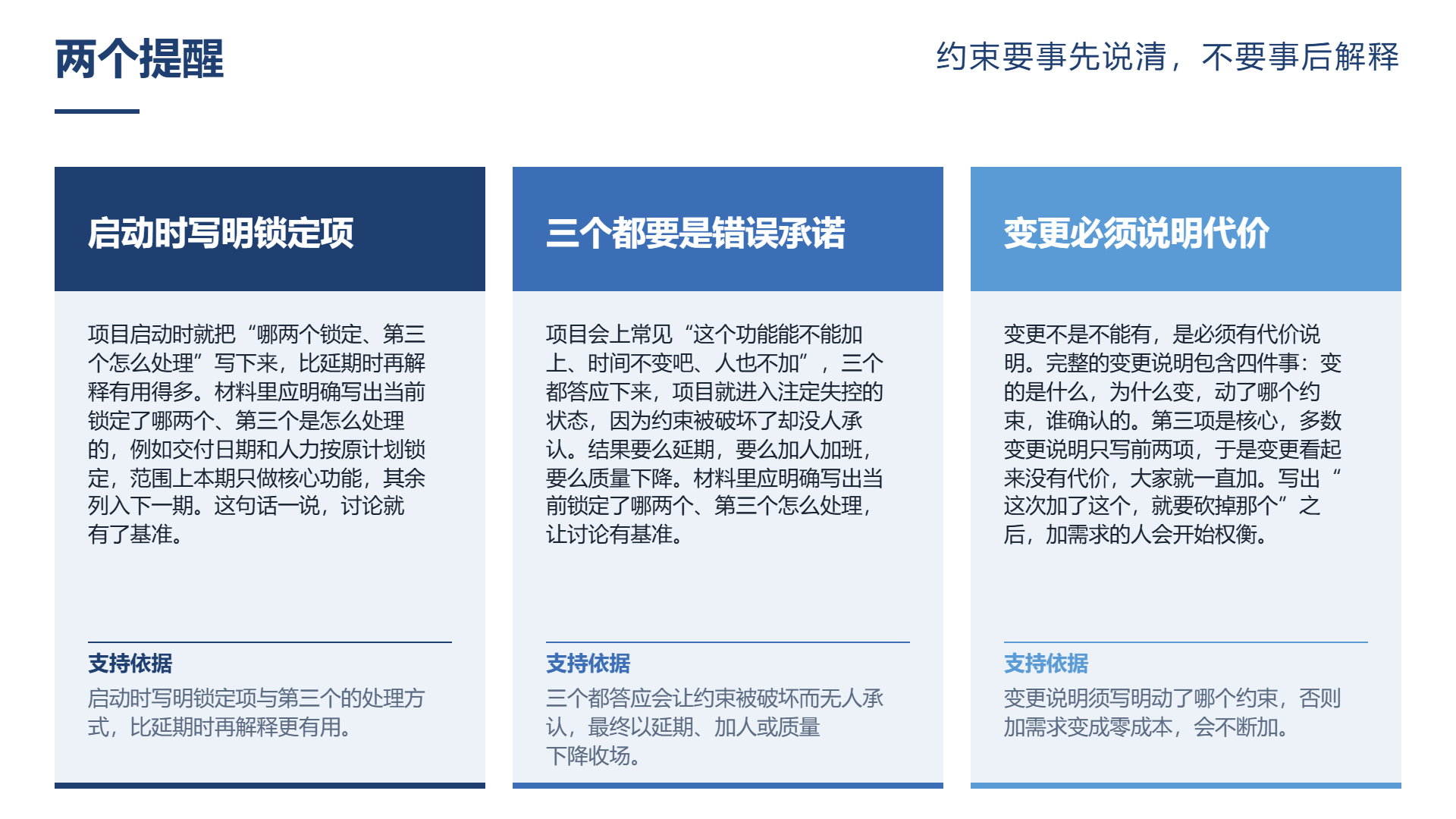

八、两个提醒
**第一个提醒,约束要事先说清,不要事后解释。** **项目启动时就把"哪两个锁定、第三个怎么处理"写下来,比延期时再解释有用得多。**
第二个提示,关联项目信息的判定范围。客户名称,合同金额以及内部资源的安排,通常属于敏感范畴。哪些可对外,哪些仅处于内部,需提前予以确认。未公开信息不可上传至在线工具进行处理;工具所生成的初稿,在正式使用之前的核对还得自己去把控。

如果你正在做项目管理材料,建议先写一句话:**"这个项目,锁死的是哪两个?"**
**写得出,后面所有讨论都有基准;写不出来,那这份材料大概会变成"什么都在推进,但谁也说不清能不能按期"。**
常见问题
- 项目管理里的范围、时间、成本为什么只能锁定两个?
三者互相牵扯,想要更多功能又要固定上线时间还不加人,这三件事不可能同时成立;通常对外交付日期和预算人力是硬的,范围被反复拉扯,而范围一改,时间和成本就会以加班、压缩测试或牺牲质量的方式隐性变动。
- 项目会上被要求“三个都要”会有什么后果?
约束被破坏却没人承认,项目会进入注定失控的状态,结果要么延期、要么加人加班、要么质量下降。材料里应明确写出当前锁定了哪两个、第三个怎么处理,让讨论有基准。
- 范围变更说明应该写哪几件事?
包含四件事:变的是什么、为什么变、动了哪个约束、谁确认的。其中第三项是核心,要写出这次加了什么就要砍掉什么,让提需求的人开始权衡,避免变更看起来没有代价而不断累加。
- 资源冲突在材料里怎么写才有用?
不要只写“资源紧张”,而要具体到哪个角色、同时承担哪两项任务、哪个时段是瓶颈,并给出串行、换资源或缩小范围三种解法,说明选哪种以及为什么。
- 项目管理材料的结构怎么排?
建议五段十二到十八页:项目目标与约束、当前状态与计划差异、风险与资源冲突、变更与决策需求、下一步。第一段讲约束、第四段讲需要谁做什么决定,这两段决定材料是管理材料而不只是汇报材料。
继续阅读
- 01
辩论赛流程ppt:流程表要能支撑现场,不只列出环节
说明辩论赛流程 PPT 的流程表不能只列环节,还要补充责任人、时间信号与异常处理三列,并讲清计时规则、主席职责、评委评议过渡安排和常见现场问题。文章给出流程材料落地与模拟检查方法,帮助组织者把控节奏、减少争议,让现场无需临时商量即可顺利推进。帮助读者快速判断文章是否符合当前需求,并结合实际场景参考。
2026-11-13 - 02
广告分析ppt:拆解一支广告,先问它想让人做什么
介绍广告分析 PPT 的拆解方法:先判断广告想让人做什么,区分认知、说服、行动、关系四类目标,再从信息层、结构层、符号层拆解,分析省略内容与常见叙事结构,并用传播、说服、品牌一致性三个维度评价,最后说明截图与排版落地要点。便于读者从搜索结果中了解页面主题、主要内容与适用场景,再进入原文查看完整信息。
2026-11-12 - 03
汇报课ppt:讲"怎么讲",不讲"讲什么"
汇报课常讲汇报应包含什么,学员听完仍不会说。文章主张课程应教表达:用三个问题确定结论,按结论、依据、风险、请求组织内容,并针对被打断、时间缩短、被追问三种场景给出应对方法,同时提供标题判断句、一页一重点等技巧与改写、一分钟讲解、模拟追问三类练习,帮助培训者把汇报课从内容讲解转向可练的表达训练。可供读者参考。
2026-11-12
