PPT如何写项目进度:百分之多少,是最没信息量的说法

说明项目进度汇报为何不应只写完成百分比,剖析百分比掩盖剩余工作量、统计口径不清和忽略关键路径三个陷阱,并给出用里程碑、下次交付、阻碍与计划偏差回答进度的写法,同时介绍完成定义表、滞后三层写法、带信号的风险描述、五段式结构及进度条、时间轴等呈现方式。帮助读者快速判断文章是否符合当前需求,并结合实际场景参考。

日期
2026-10-27
阅读
17 分钟
署名
admin-2885
阅读量
0
标签
项目汇报
PPT 写作
目录

对于项目进度进行汇报,最为常见的方式是给出百分比:这个阶段达到80 %,总体进度是65 %。

**这个数字看起来很精确,但它几乎不传递任何信息。**

**因为没有人能从这个数字里判断出:还剩什么、卡在哪、能不能按期交付。**

这篇讲述进度该如何表述。

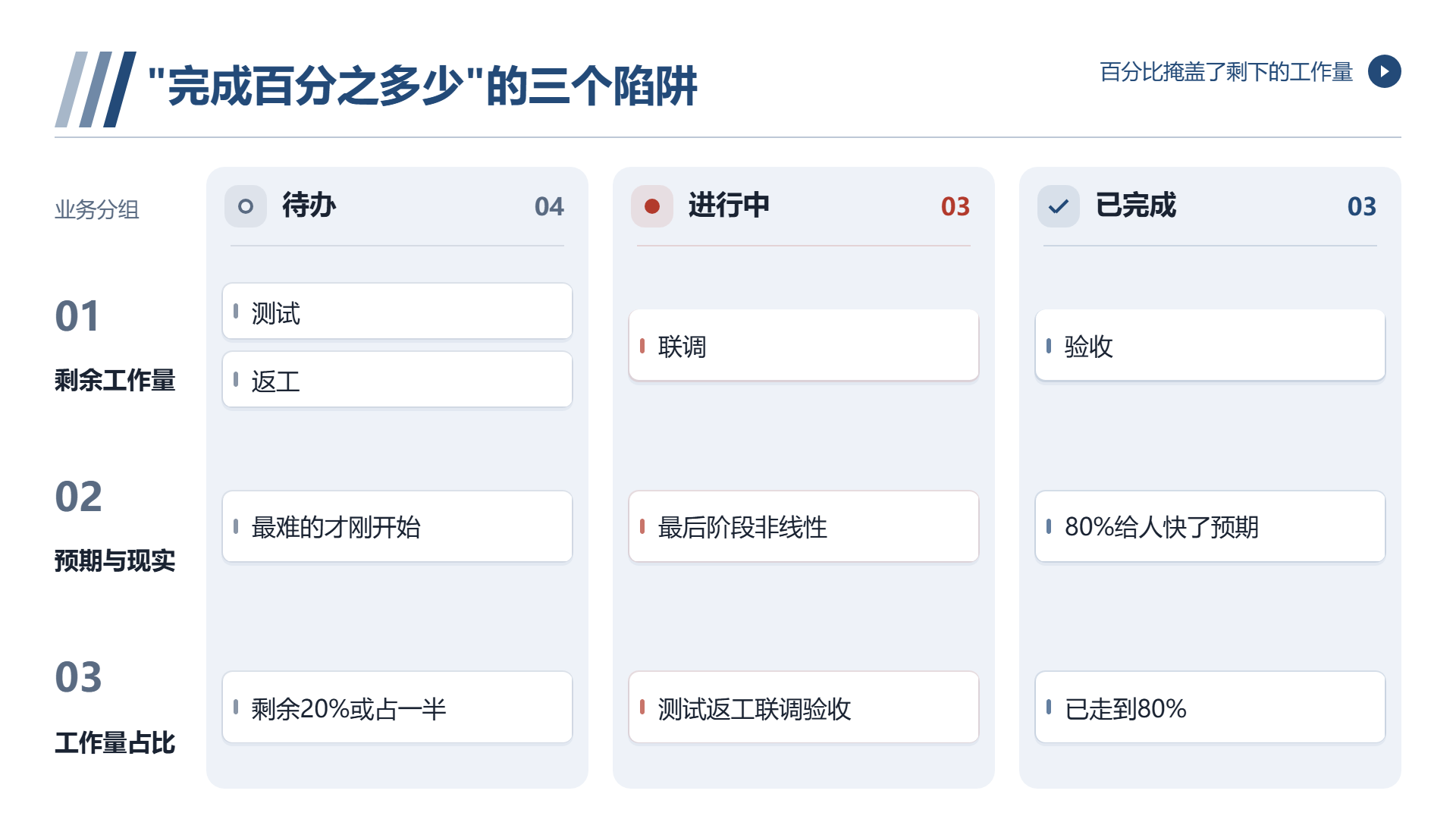

一、"完成百分之多少"的三个陷阱

**陷阱一:百分比掩盖了剩下的工作量。**

**项目的最后阶段往往不是线性完成的。**

**一个项目走到 80%,剩下的 20% 可能包含测试、返工、联调、验收——这些加起来可能占实际工作量的一半。**

**所以"80%"给人的预期是"快了",而现实常常是"最难的才刚开始"。**

**陷阱二:统计口径不明确。**

**是按任务数量算、按工时算、还是按交付物算?**

**同一个项目,三种算法能得出三个不同的百分比。** **如果不说明口径,这个数字就无法比较。**

**陷阱三:掩盖了关键路径。**

**十个任务里完成了八个,看起来进度不错——但如果没完成的那两个恰好是关键路径上的,整个项目其实卡住了。**

**百分比不区分"重要"和"次要"。**

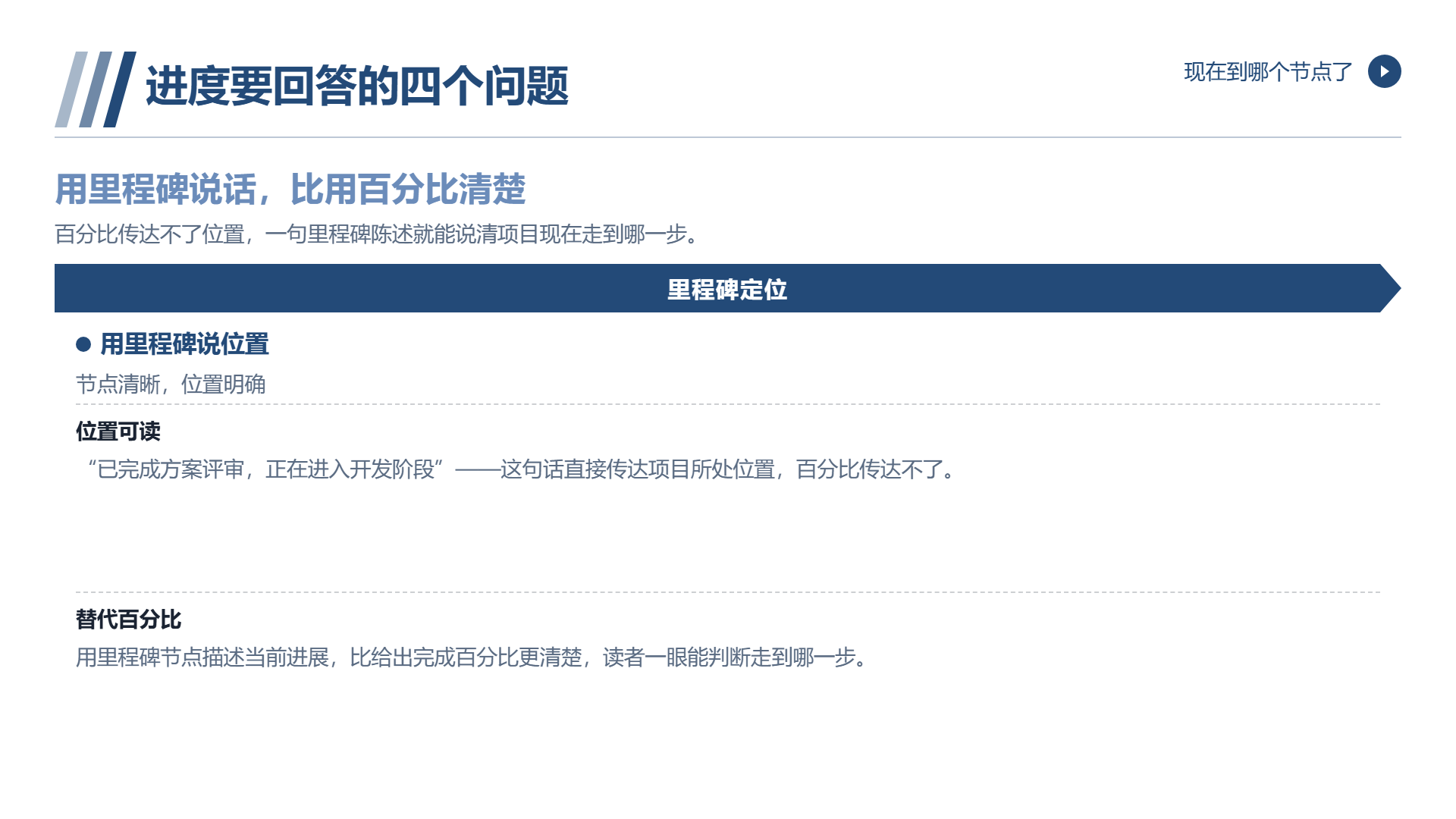

二、进度要回答的四个问题

**替代百分比的,是这四个问题:**

**问题一:现在到哪个节点了。**

**用里程碑说话,比用百分比清楚。** "已完成方案评审,正在进入开发阶段"——**这句话传达了位置,百分比传达不了。**

**问题二:下一次能交付什么、什么时候。**

**给最近的确定交付点,比给整体百分比有用。**

**问题三:有什么在挡路。**

**风险、依赖、待决策事项。**

**问题四:和计划比,差了多少。**

**偏差是判断进度的唯一基准。** **单说"完成 65%",不知道计划是多少,就无法评价。**

**四个问题里,前两个回答"在哪",后两个回答"有没有问题"。**

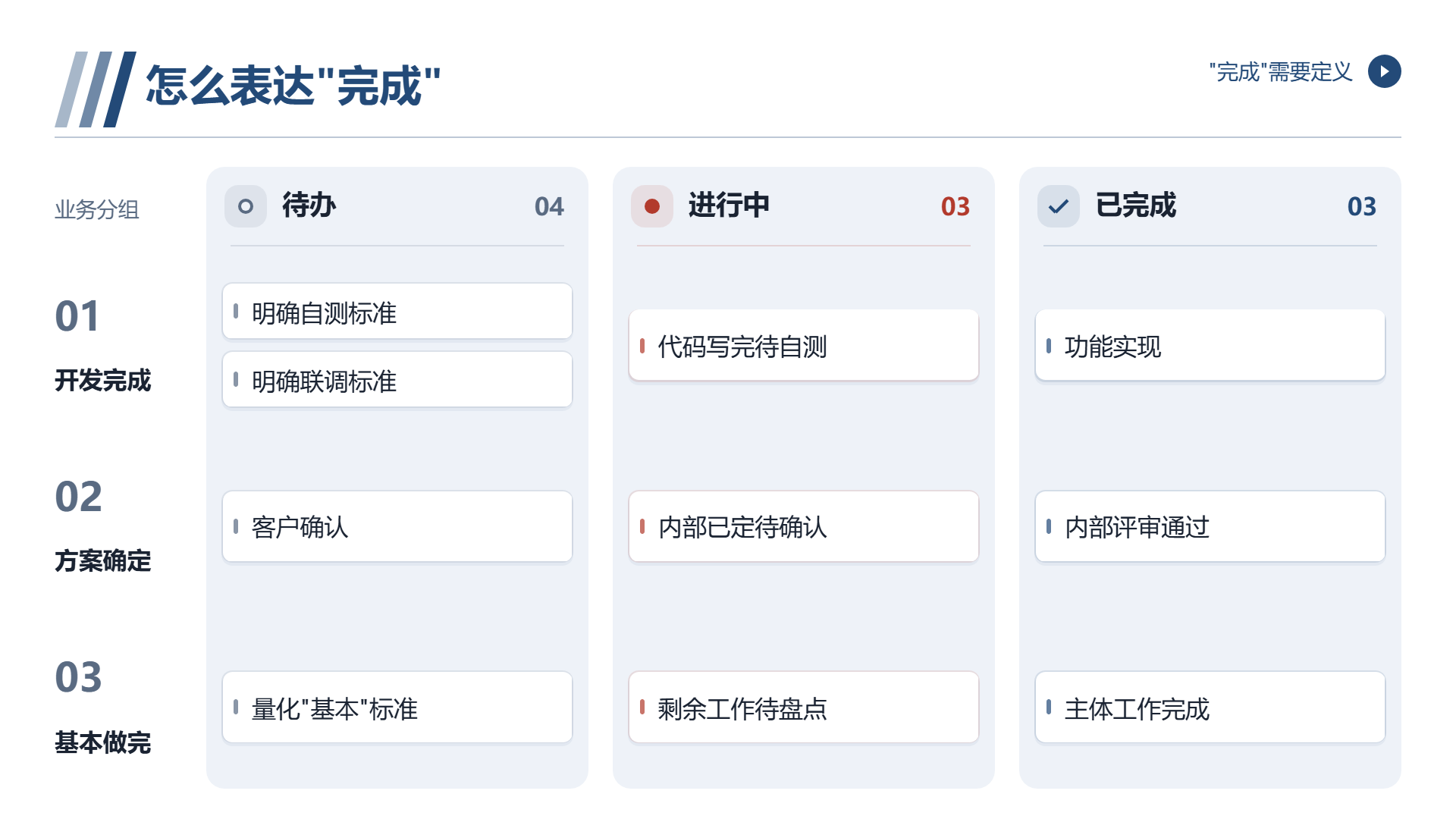

三、怎么表达"完成"

**"完成"需要定义。**

**一个任务怎样才算完成?**

**几种常见的模糊:**

**"开发完成了"——** 是代码写完,还是自测通过,还是联调通过?

**"方案定了"——** 是内部定了,还是客户确认了?

**"基本做完"——** "基本"是多少?

**建议在材料里给一张"完成定义"表:**

| 阶段 | 完成的标准 |

|---|---|

| 方案 | 通过评审并形成记录 |

| 开发 | 功能实现并通过自测 |

| 联调 | 与相关系统打通并验证 |

| 交付 | 已交付并获确认 |

**有了这张表,"完成"才有意义。**

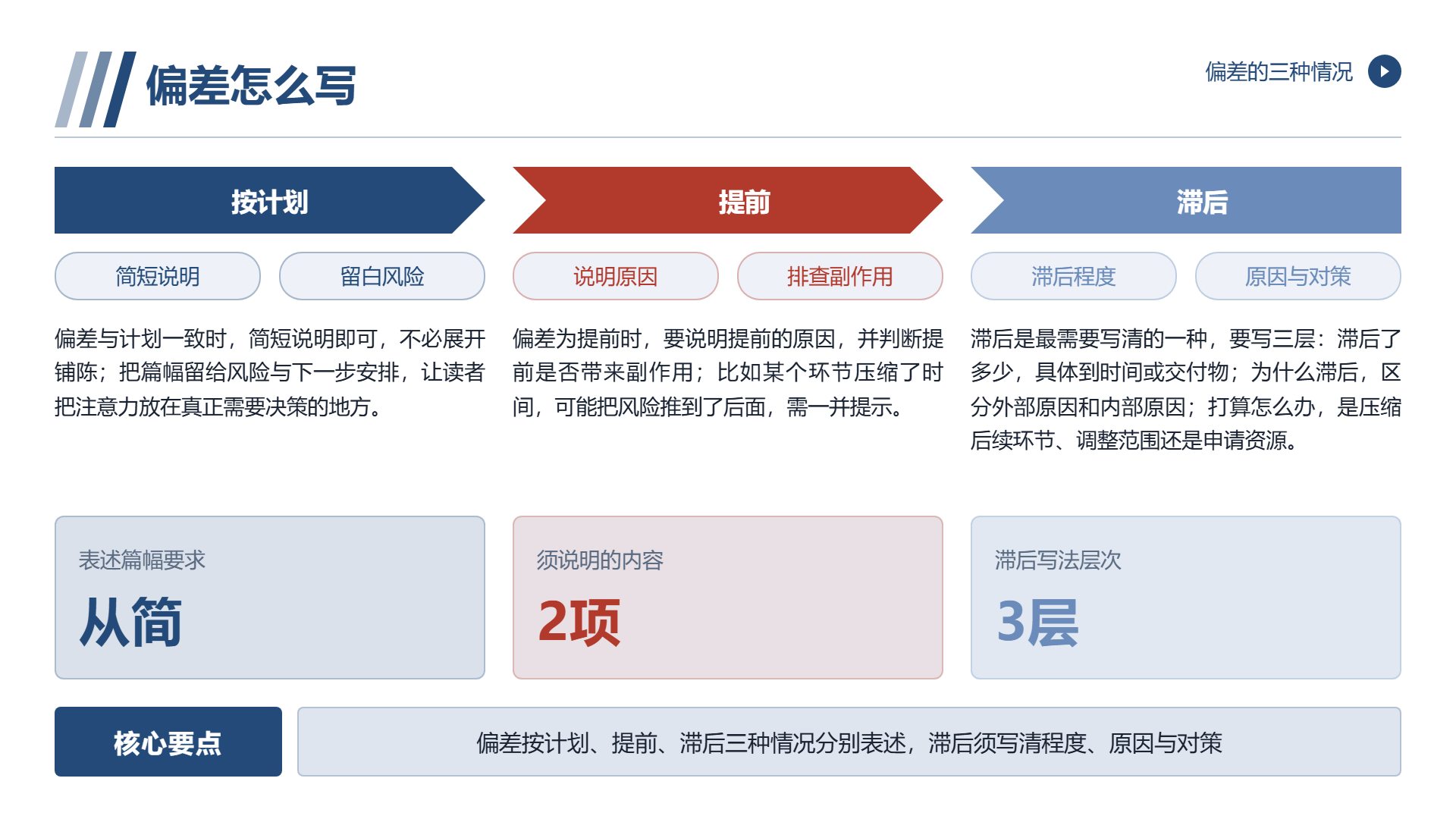

四、偏差怎么写

**偏差有三种情况,写法不同。**

**情况一:按计划。**

简短阐述即可,将篇幅用于规避风险以及后续操作。

**情况二:提前。**

**要说明提前的原因,以及"提前"是否带来副作用。**

**比如某个环节压缩了时间,可能把风险推到了后面。**

**情况三:滞后。**

**这是最需要写清的一种。**

**要写三层:**

其一,滞后的程度。具体体现在时间或者交付物上。

二,为何滞后。区分外部和内部的原因。

三,打算如何应对。是缩减后续环节,调整范围以及申请资源的。

仅写“略有滞后”是最为不妥当的行为— —它既未阐述程度,也未给出相应方案。

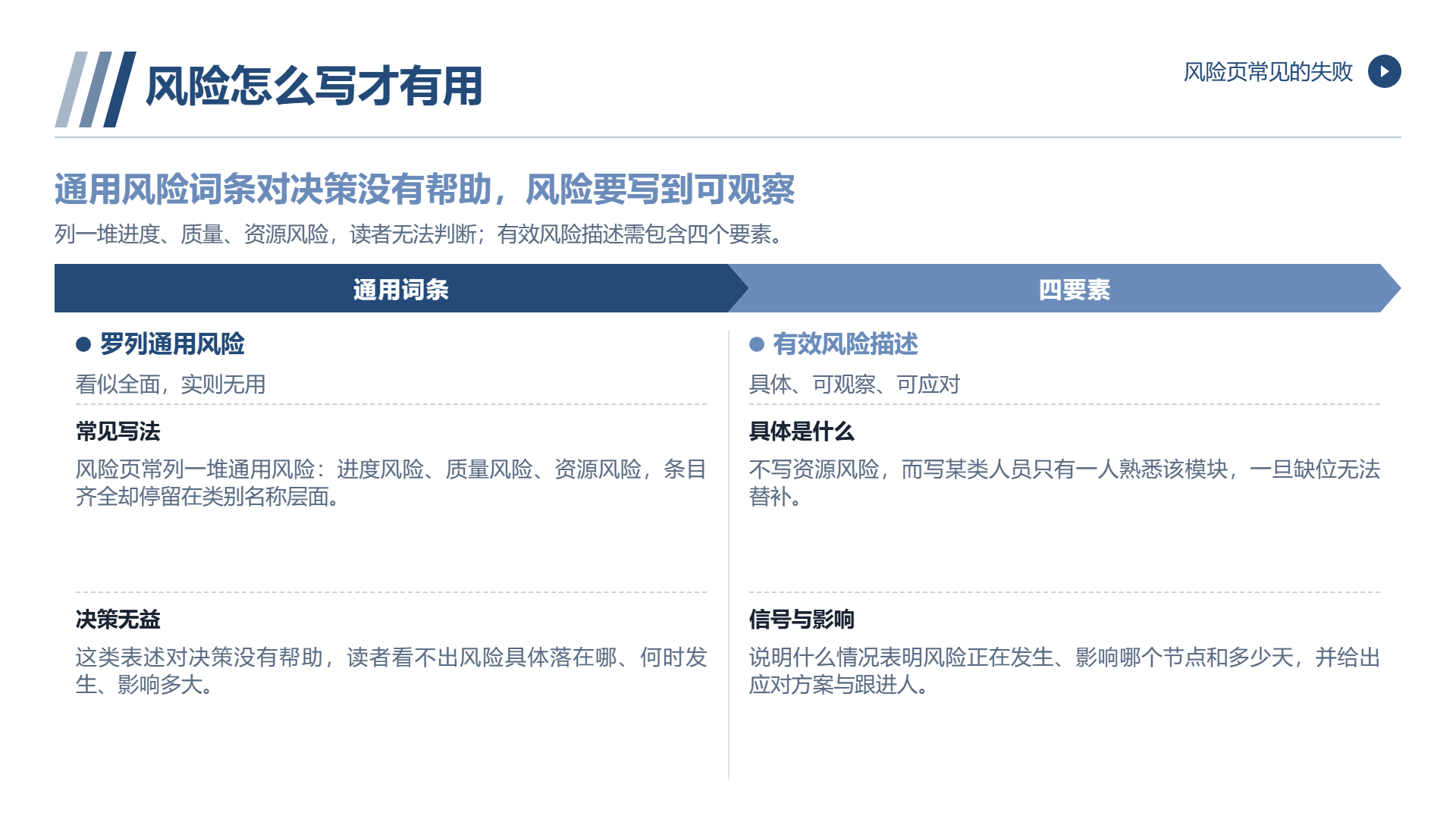

五、风险怎么写才有用

**风险页常见的失败是列一堆通用风险:进度风险、质量风险、资源风险。**

**这类表述对决策没有帮助。**

**有效的风险描述包含四个要素:**

其一,具体所指的是什么。并非所谓的资源风险,而是某类人员仅有一人熟知该模块,若缺失则无法进行替补。

二,出现的信号。在什么样的情况下表明它正在进行。

三,影响程度。会对哪个节点产生影响、影响多长时间。

四,应对的方案。当下能够做的事情,谁来参与。

“出现的信号”这一项最为少见,却最为有效。它使风险从“担忧”转变为“可观察”

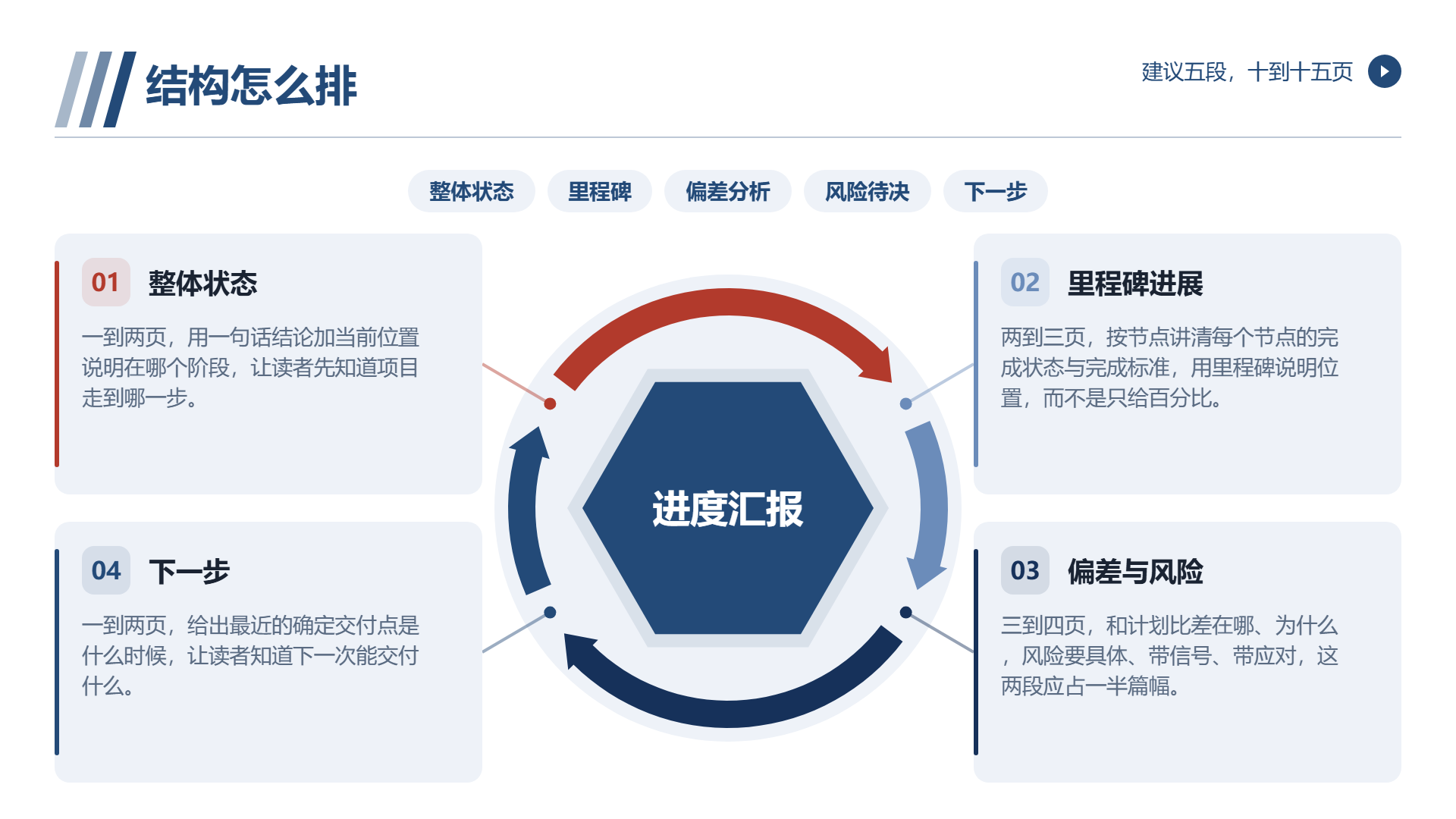

六、结构怎么排

**建议五段,十到十五页:**

第一段(从一页到两页)是整体的状态。一句话的结论加上当前所处的阶段。

第二段包含两到三页,是里程碑方面的进展情况。按照节点来讲,每一个节点的达成状态以及达成的标准。

第三段包含两到三页的偏差分析内容。和计划相比,差别在哪里以及为何。

第四段包含两到三页的风险以及待决的事项。具体并且带有信号,带有应对。

第五段(从一页到两页)是下一步。最近交付的时间是什么样的。

**篇幅上,第三、四段应占一半。**

**如果材料八成在讲"已完成的工作",那它是"汇报工作量",不是"汇报进度"。**

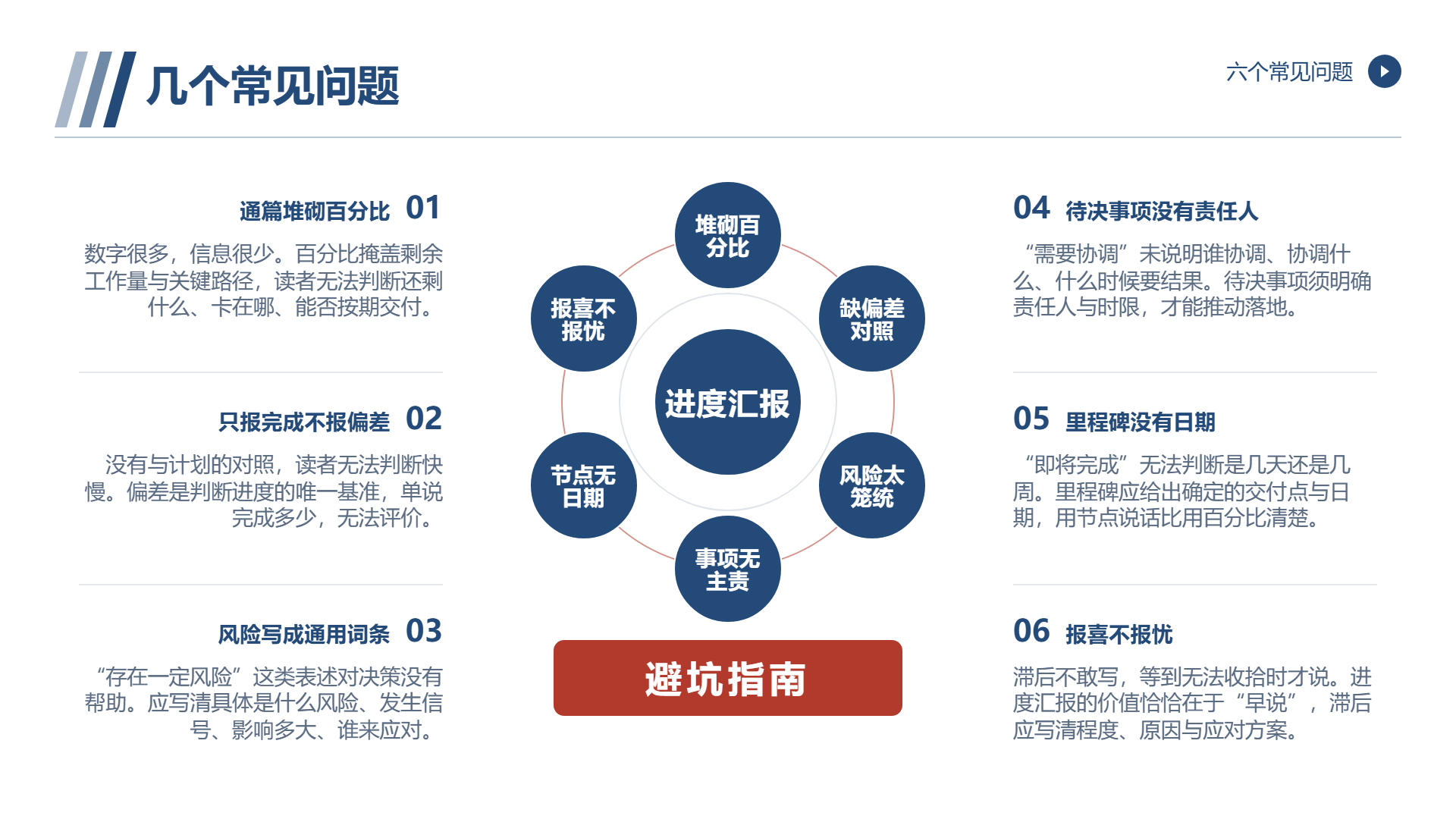

七、几个常见问题

**问题一:通篇是百分比。**

**数字很多,信息很少。**

**问题二:只报完成,不报偏差。**

**没有对照,读者无法判断快慢。**

**问题三:风险写成通用词条。**

**"存在一定风险"——** 什么风险?多大?

**问题四:待决事项没有责任人。**

**"需要协调"——** 谁协调、协调什么、什么时候要结果?

**问题五:里程碑没有日期。**

**"即将完成"——** 即将是几天还是几周?

**问题六:报喜不报忧。**

**滞后不敢写,等到无法收拾时才说。** **进度汇报的价值恰恰在于"早说"。**

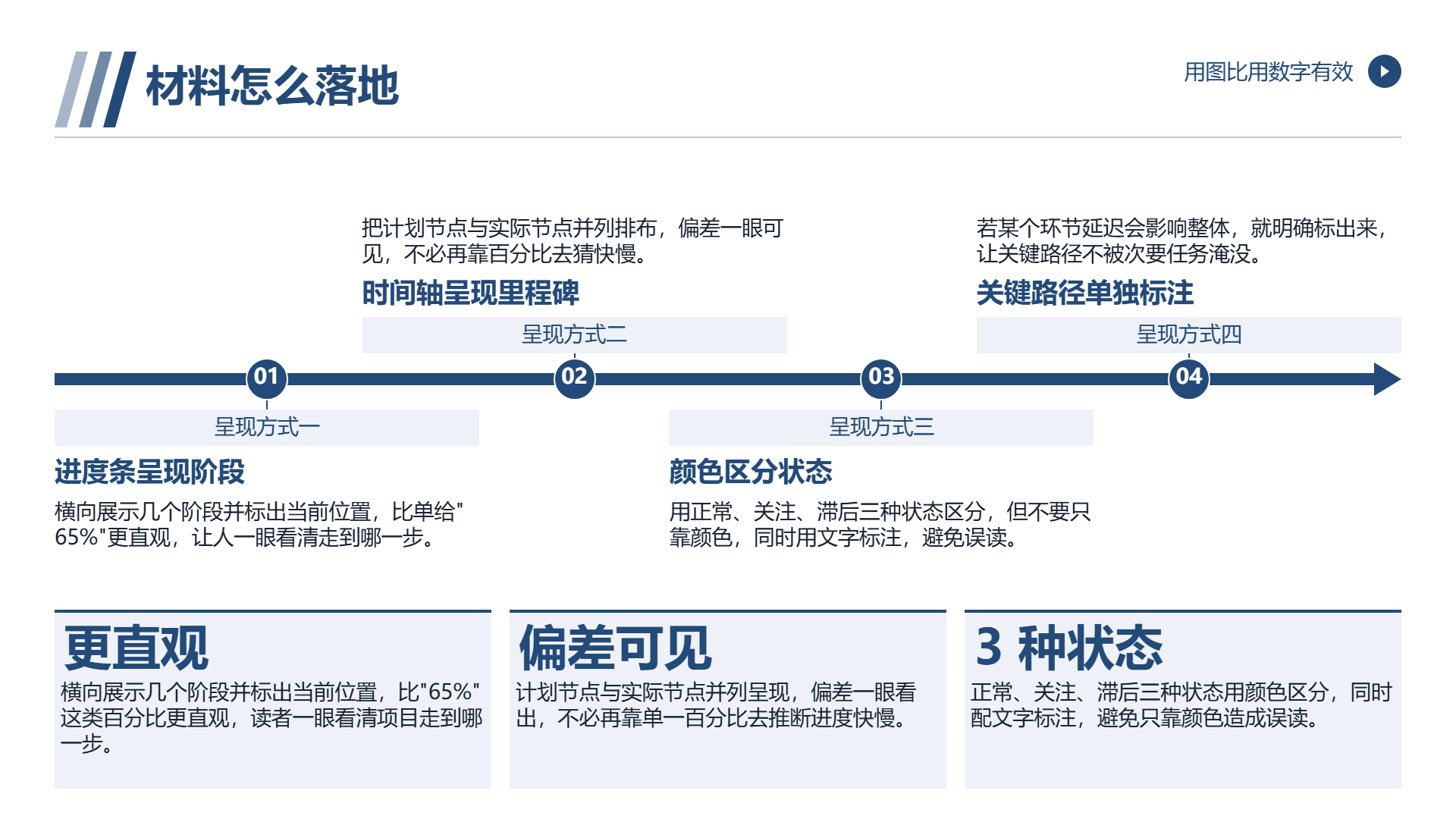

八、材料怎么落地

**进度的呈现,图比数字有效。**

**建议:**

**一,用进度条呈现阶段,而不是百分比。**

横向呈现若干阶段,标注当下所处位置。比“65 %”更为直观。

**二,用时间轴呈现里程碑。**

计划节点和实际节点一起排列,一下子就发现了偏差。

**三,用颜色区分状态。**

存在正常,关注,滞后这三种状态,但是不要仅仅依靠颜色,并且要用文字来进行标注。

**四,关键路径单独标注。**

**如果某个环节延迟会影响整体,明确标出来。**

二狗 PPT具有输入内容,生成大纲以及生成PPT这三个步骤:将内容交付给现成文档,可直接上传文字或者只给主题,随后生成一份卡片型结构化的大纲,可进行检查,增删,拖拽以及改写操作,确认之后按照页匹配的版式进行生成,其输出具有可编辑,可导出的特性。

要是想要进行进度条或者时间轴的操作,其智能架构的图工具能够生成流程的图,时间的类图,导出之后可以再进行编辑。

要是存在数据需要对照(计划和实际),那智能图表的能力就能够生成对比的图并且导出。

它内部的模板按照方向划分成若干个系列,包含封面,目录,章节过渡,内容页这类页面的类型;模板系列具体的名称以及数量会跟着产品迭代来进行调整,在使用之前以官网那个模板库的页面为准。

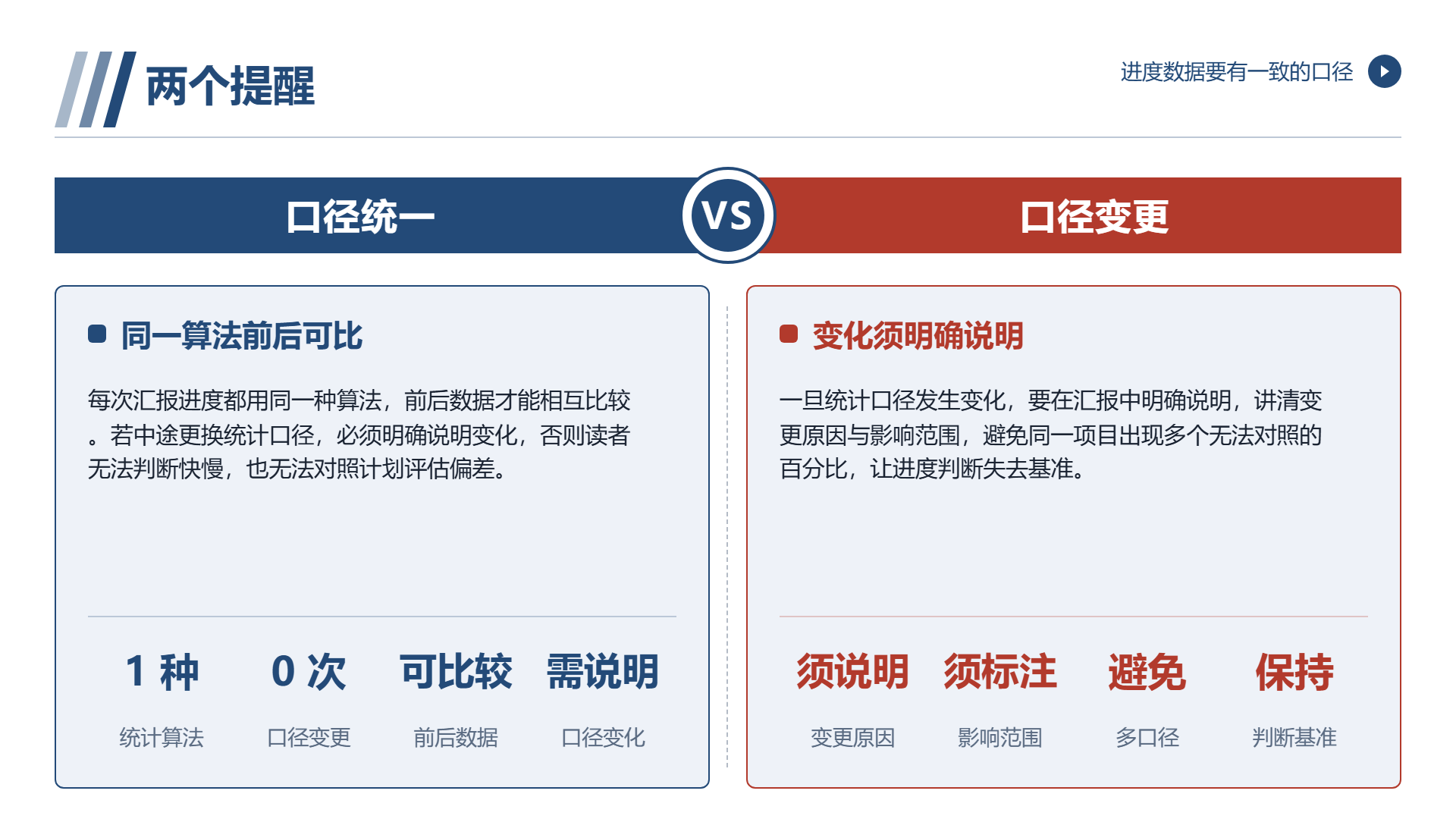

九、两个提醒

首先需要提及的是进度数据需具备统一的口径。若每次汇报采用同一算法,前后无法进行对比。若口径发生变化,需清晰阐释。

第二个提示,关联项目信息的判定范围。项目进度通常与客户,合同以及内部安排相关联。对于哪些可对外进行分享,哪些仅仅在内部开展分享操作,需提前进行确认。未公布的信息不可上传至在线工具进行处理;工具所生成的初稿,在正式使用之前的核对还得自己去把控。

如果你手上有一份进度汇报,建议做一个检查:**把所有百分比数字遮住,只看剩下的内容。** 如果还能说清"在哪、差多少、有什么风险",那这份材料是合格的;如果遮住数字后什么都看不出来,那说明进度的表达过度依赖了一个不精确的指标——**而这个指标,恰恰是最容易让人误判的。**

常见问题

为什么项目进度只写完成百分比没有信息量?

百分比掩盖了剩余工作量,统计口径不明确,也不区分关键路径和次要任务,读者无法判断还剩什么、卡在哪、能否按期交付。

项目进度应该回答哪几个问题?

应回答现在到哪个节点、下一次能交付什么和什么时候、有什么在挡路、与计划相比差了多少,前两个说明位置,后两个说明有没有问题。

滞后情况应该怎么写?

要写清三层:滞后的程度体现在时间或交付物上,滞后的原因区分外部和内部,以及打算如何应对,比如缩减后续环节、调整范围或申请资源。

有效的风险描述包含哪些要素?

包含具体所指的风险、出现的信号、影响哪个节点和影响多长时间、当下可做的应对及由谁参与,其中出现信号最能让风险从担忧变为可观察。

进度汇报材料的结构怎么安排?

建议五段十到十五页:整体状态、里程碑进展、偏差分析、风险与待决事项、下一步,其中偏差和风险两段应占一半篇幅。

继续阅读

  1. 01

    项目组PPT:讲清"谁定什么",比列一张组织架构图有用

    说明项目组材料为何不能只放组织架构图,而要讲清汇报关系、职责分工与决策权三层内容。文章介绍用动作、交付物和判断标准写职责,用表格标明关键决策的拍板、参与与知情人,并补充例会、信息同步、问题升级和留痕等协同机制,给出五段式结构、呈现方式与常见问题,帮助读者做出真正能用的项目组材料。帮助读者快速了解重点。

    2026-10-25
  2. 02

    国企项目汇报 PPT 制作:从素材堆到成品要过五道工序

    面向国企项目汇报场景,说明把零散素材加工成完整 PPT 材料要经过的五道工序:按可交付成果拆分项目、为每项配上计划与实际基准、把风险与问题分开列、交代流程与责任、把下一步写实。文章还提醒标注数据时间节点、避免只用百分比表达进度,并说明涉密材料不宜上传在线工具、生成结果仍需人工核对。帮助读者快速了解重点。
